За сколько дней можно построить дом

За сколько дней можно построить дом

Сколько времени уйдет на строительство дома из газобетона? Вопрос интересный, но точного ответа дать мы не можем, ведь всё очень индивидуально, и зависит от множества факторов, а именно: размера дома, количества и квалификация рабочих, скорости поставки материалов, общие финансовые вопросы и т.д.

Стоит отметить, что перед самим строительством, необходимо решить множество предварительных вопросов, среди которых важнейшим является разработка проекта дома.

Для создания проекта дома нужно следующее:

  1. инженерно-геологические исследования почвы на участке;
  2. укрупненная топографическая съемка;
  3. технические условия на подключение к электричеству, воде и канализации.

На геологию и анализ участка уходит около недели. Сам процесс топографической съемки занимает день, а регистрация около месяца.

В общем, на подготовку и проект у вас уйдет от полутра до двух месяцев. Далее нужно разобраться с тем, кто будет строить вам дом из газобетона, и где вы будете заказывать материалы.

Сроки возведения коробки дома

  • Строить вы можете полностью самостоятельно, прибегая лишь к услугам бетономешалок и кранов.
  • Можете набрать команду из подсобников, где прорабом будете вы сами.
  • Или наймете бригаду опытных строителей.

Само собой, если опыта в строительстве у вас нету, и вы планируете строить дом самостоятельно, то на постройку самой коробки (фундамент, стены, крыша) у вас уйдет от 6 месяцев и более. Всё зависит от того, как быстро вы работаете, сколько времени будете уделять каждый день и от размера самого строения.

Если работает опытная бригада из 4-5 человек, то двухэтажный дом (коробка) общей квадратурой 150 квадратов строится за два-три месяца.

На строительство фундамента и его отстаивание уйдет месяц.

Стены из газобетона возводятся очень быстро, особенно силами всей бригады, за неделю можно поднять целый этаж. На заливку армопояса и отстаивание – неделя. Плиты перекрытия ставятся за день. На стропильную систему и кровлю у бригады тоже уйдет около недели-двух. Если вы планируете сделать другие типы перекрытий, к примеру, монолитное или сборно-монолитное, то выйдете еще дней на 10-20 дольше.

  • В общем, минимальные сроки возведения коробки дома силами опытной бригады – от 2 до 3 месяцев.
  • Если строительством занимается 2-3 человека, то сроки уже от 4 месяцев.
  • Если вы строите самостоятельно – от 12 до 24 месяцев.

По срокам возведения коробки разобрались.

Сроки на проводку коммуникаций

На данном этапе нужно развести электропроводку, трубы канализации, воды, газа, отопления. На устройство системы теплых полов со стяжкой у одного человека уйдет минимум месяц.

Разводку труб и электрики можно осуществлять параллельно с отделочными работами. Но если делать все коммуникации самостоятельно и последовательно, то на это уйдет 3-6 месяцев. У бригады специалистов это всё займет месяц.

Сколько длится внутренняя и внешняя отделка газобетонного дома?

Данный этап является самым продолжительным из всех, и разброс по времени на выполнения довольно большой. Бригада отделочников выполнит несложный ремонт из штукатурки, шпаклевки, покраски/обоев за два месяца. Если ремонт дизайнерский, то сроки могут растянуться до полугода. На выполнение отделки силами одного человека, может уйти от 1 до 2 лет, и более.

Внешняя отделка силами бригады выполняется за 1-4 недели. В зависимости от материала и сложности конструкции дома. Самым недорогим и быстрым по монтажу является облицовка сайдингом. А самым длительным является облицовка кирпичом с вентзазором.

Итоги по срокам постройки

Напомним, что мы делаем расчет для двухэтажного дома из газобетона общей площадью 150 квадратов.

  1. На получение исходных данных, документов и проекта уйдет около 2 месяцев.
  2. Если строит профессиональная бригада строителей, то на возведение коробки нужно 2-3 месяца.
  3. Разводка всех коммуникаций в доме – месяц.
  4. Внутренняя отделка – от 2 до 6 месяцев.
  5. Внешняя отделка – от 1 до 4 недель.

В итоге, от начала проектирования и до завершения строительства, понадобится от 8 до 12 месяцев. Минимальный срок строительства возможен при оптимальных условиях: если работают специалисты, нет особых проблем с погодой, нет задержек с доставкой материалов.

Но стоит отметить важный момент! Чтобы приступить к внутренним отделочным работам, газобетон должен просохнуть хотя бы 3 месяца. Эту нужно для того, чтобы основная влага из него вышла, и не было сырости и плесени в доме!

За какое время можно построить дом самостоятельно? В одиночку, на строительство и отделку, понадобится от 2 до 3 лет. Бригада профессиональных строителей — сможет справится минимум за 6 месяцев.

ПОХОЖИЕ СТАТЬИ:

Изготовление армопояса для газобетона

Чем отличается газобетон от пенобетона

Сравнение кирпича и газобетона

Гидроизоляция фундамента под газоблоки

Какой марки выбрать газобетон?

Какие инструменты нужны для работы с газобетоном?

Разновидности крепежей для газобетона

Сколько стоит построить газобетонный дом?

Выбираем и сравниваем клей для кладки блоков

В своем желании построить как можно быстрее свой собственный загородный дом, люди довольно часто идут на разные ухищрения. Кто-то выбирает более простые решения касательно материалов, кто-то более простую технологию строительства, а некоторые выбирают просто того застройщика, который пообещает все сделать в самые короткие сроки.

На самом деле любое профессиональное строительство под ключ требует грамотного и правильного выполнения всех этапов, что, по определению, займет длительное время.

Профессиональные застройщики всегда руководствуются собственным опытом и нормами, которые жестко регламентируют проведение всех строительных процессов, сроки их реализации и правила «выдержки» конструкции. Сроки строительства большинства коттеджей мало чем отличаются друг от друга, хотя если выбрать каркасный дом, то можно заметно сократить время ожидания.

Но «каркасники» в России почти не пользуются спросом. Наиболее популярными решениями сегодня являются строительство загородных домов из кирпича, керамических, газобетонных и пенобетонных блоков, а также монолитное строительство. Поэтому остановимся на примере их возведения.

Сколько в среднем строится загородный дом?

В среднем, загородный коттедж, выполненный из камня (кирпича, блоков) площадью 100-300 квадратных метров может быть построен за 8-10 месяцев.

Это, конечно, очень приблизительный расчет. На самом деле, фактический срок строительства дома рассчитывается индивидуально: исходя из средних показателей по материалу и сложности работ, а также наличия погодных и других форс-мажорных условий.

Читайте также:  Запрос нотариуса в росреестр о дееспособности

Рассмотрим эти нюансы более предметно.

Что влияет на сроки строительства частного дома?

Существует немало внешних факторов, которые влияют на выполнение строительно-монтажных работ по объекту. Каждый из них может как сократить время на строительство дома, так и увеличить его:

  1. Площадь, этажность, размеры дома, особенности архитектуры, дополнительные постройки на территории. Чем больше дом, тем, как правило, сложнее его строить. На длительность строительства влияет также, если у коттеджа сложная, вычурная архитектура;
  2. Сложность рельефа. Сюда относятся не только необходимые земляные работы, но и такие факторы, как подъем грунтовых вод, в частности, строение почвенного слоя. Ведь если весной вся территория превратится в болото, то процесс строительства и монтажа будет невозможен;
  3. Погодные условия. Так, например, важно успеть построить фундамент и коробку до наступления холодов и снегопадов, а крышу и кровлю нельзя строить в дождь. Плохо скажутся на свойствах бетона морозы и обильные осадки;
  4. Тип строительного материала и количество оборудования, задействованной спецтехники. Например, кирпичный дом строится значительно дольше, из-за того, что кирпич — штучный и мелкий материал, который необходимо сгружать, загружать, переносить. Пенобетонные блоки гораздо легче кирпича и более крупного размера — и погрузочно-разгрузочные работы с ними вести намного проще. То же относится ко всем другим материалам — начиная от монолитного фундамента, и заканчивая технологией возведения кровли;
  5. Объем дополнительных работ. Обустройство площадок, дорожек, ландшафтный дизайн, устройство беседок, террас, места для парковки;
  6. Сложность обустройства инженерных коммуникаций. Особенно если нужно создать автономную сеть водоснабжения, канализации, водоотведения. Большие размеры дома, в котором планируется установка солнечных батарей и коллекторов, также скажутся на сроках возведения инженерной сети;
  7. Удобство подъезда, удаленность от города. Доступ к площадке тяжелой техники, осуществляющую доставку и разгрузку строительных материалов;
  8. Стабильность финансирования. Является тоже немаловажным фактором, если оплата строительства ведется поэтапно. Постоянные срывы сроков могут привести к тому, что стройка попросту «встанет».

Почему лучше не спешить со строительством дома?

Строительство загородного дома регулируется нормативными документами: ГОСТ, СНиП и СанПиН, которые накладывают определенные ограничения на темпы тех или иных работ.

К примеру, любому фундаменту требуется время на застывание монолитного бетона, смолистой гидроизоляции, но важнее всего – ему нужно время на усадку. Чтобы основание дома было крепким, ему важно дать найти оптимальную опору в почве в течение определенного времени – как правило, это период с ноября по апрель, когда погода часто меняется и сильнее всего воздействует на грунтовые слои.

Если не уделить время на усадку, любой коттедж из кирпича, блоков или монолита обязательно даст трещины, что может привести к серьезным нарушениям в конструкции.

Не терпит спешки и отделочная штукатурка, которая требует определенной температуры для высыхания и испарения всей влаги. Если коттедж отделан каким-либо видом штукатурки, то ее можно наносить только в теплое время года, даже если коробку можно закончить до зимы.

Таких особенностей очень много, и все они влияют на то, какие условия для строительства дома будут указаны в проектной документации. Конечно, технологии не стоят на месте и многие производители предлагают различные добавки к строительной смеси и другим компонентам, позволяющими им быстрее проявлять свои качества.

Сколько времени занимают этапы строительства дома?

Как мы уже отмечали, время, затраченное на стройку, для каждого дома — индивидуально. Но можно посчитать примерные сроки каждого этапа строительства. Опытные застройщики знают это и применяют при составлении календарного плана работ:

  1. Земляные работы – длятся от 14 дней до 2 месяцев (если это простой поверхностный фундамент или создание подвала/цокольного этажа);
  2. Заливка фундамента – проводится слоями – на это уходит до 2 месяцев;
  3. Усадка фундамента – желательно дать 4-6 месяцев от осени до весны;
  4. Возведение стен, коробки – на это уйдет от 1 месяца;
  5. Монтаж и устройство кровли – займет 1 месяц. Если дом строится с мансардой, чаще всего стены и крыша строятся одновременно;
  6. Установка внутренних коммуникаций – на это потребуется 2-4 месяца (зависит от количества систем, их разветвленности, устройства вспомогательных объектов);
  7. Внешняя отделка, облицовка и утепление – займет 14-30 дней;
  8. Внутренняя отделка – может быть выполнена за 45-60 дней (чем сложнее планировка и дизайн коттеджа, тем дольше);
  9. Благоустройство участка – можно сделать за 1 месяц (дорожки, парковки, освещение, террасы).

Примерный график строительных работ может выглядеть следующим образом:

Зависимость сроков от материалов и технологии строительства

Сроки возведения загородного дома зависят от выбора материала и способа строительства.

Можно построить дом из:

  • кирпича;
  • газобетона;
  • пенобетона;
  • дерева (бруса, бревна, лафета).

Каждый из этих видов материалов, в силу индивидуальных особенностей и характеристик – имеет свой безопасный срок строительства. Здесь не следует пренебрегать строительными нормами и техническими нормативами.

К тому же, каждый материал требует к себе особого подхода. Например, укладка кирпича – более трудоемкий процесс, нежели кладка из пенобетонных блоков. А деревянный сруб из бревен строится медленней, чем постройка из бруса.

Еще сроки возведения загородного дома зависят от способа возведения коробки. Кроме традиционного способа, в загородном домостроении используются коробки:

При возведении щитовых коробок, готовые изделия в виде щитов, из композитных древесных полотен на клею, собирают в одно целое. Затем укрепляют. Потом ставятся также готовые перегородки для внутренних стен. Их тоже укрепляют. Остается построить верх, и покрыть его, и потом провести коммуникации и сделать отделочные работы.

Когда же строится рамочный объект, сначала из досок и бревен уже на готовой основе создается каркас. Ставятся стропила для крыши. Потом этот каркас обшивается теплоизоляционными фрагментами. В конце достраивается верх.

Рамочные и щитовые здания чем-то похожи в своем исполнении. У обоих изначально присутствует каркас. Тем не менее, на рынке появляются и другие методы строительства. Например, модульный дом, собираемый из деревянных щитов, утепляемый композиционными составами.

Читайте также:  Двухсторонний договор цессии между юридическими лицами образец

Каркасный или модульный дом может быть построен очень быстро — буквально за 2-3 месяца, если не делать основы. Здание с фундаментом строится, конечно, дольше.

Какое время года оптимально для строительства загородного дома?

В идеале, начинать строительство следует весной и успеть закончить до наступления отрицательных температур. На практике же, благодаря современным технологиям, можно строить дома в любое время года (просто зимой это будет дольше и дороже).

Если исходить из особенностей «поведения» стройматериалов в разное время года, мы рекомендуем придерживаться следующих рекомендаций:

  • Фундамент. Лучше всего начинать строить весной. Когда уже растаял снег и грузовые машины могут спокойно ездить по грунтовым дорогам, а экскаваторы копать землю;
  • Бетон. Поскольку он содержит воду — не любит отрицательных температур (ниже нуля). Любые работы по заливке бетона лучше всего проводить при плюсовой температуре и в дни, когда нет дождя. Следует также учитывать, что бетону нужно на «застывку» как минимум 4 дня (а лучше отвести на это 2 недели). В случае осадков, работы приостанавливаются и его обязательно накрывают пленкой;
  • Бетонные блоки (газобетон, пенобетон). Также не «терпят» влаги. Укладку можно вести только в сухую погоду. При хранении их следует обязательно укрывать от осадков. А после возведения стен — обязательно обшить защитными материалами;
  • Деревянный брус и бревна. Тоже следует держать по возможности сухими. Хотя они не так боятся влаги, как бетон и строить из них можно и в дождь;
  • Коробка и крыша. Крайне желательно успеть достроить коробку из стен и «закрыть» ее крышей до начала осенних дождей. Благодаря этому, вы также сможете перенести все оставшиеся стройматериалы и оборудование внутрь дома и больше не переживать за их сохранность от осадков;
  • Внешние отделочные работы. Желательно успеть провести до наступления холодов. Следует защитить фасад строения от нежелательных последствий непогоды зимой и весной. В первую очередь, надо поставить окна или чем-то закрыть / завесить (ставнями, досками, полиэтиленовой пленкой) оконные проемы;
  • Коммуникации. Чтобы в доме было тепло зимой (и была возможность продолжать стройку), к нему важно успеть подвести электричество еще до начала холодов.

Если дом каменный, зимой стройку можно продолжать: делать уже внутренние отделочные работы и разводку коммуникаций. Если — деревянный, придется ждать до лета (время на усадку).

Как правило, если начать строительство весной 1-го года, все работы можно успеть сделать до весны-лета 2-го года. Вот и получается, что загородный дом можно с нуля построить за 1–1,5 года, если брать время с запасом. Это при условии, что все заранее приготовлено и нет сбоев в поставках стройматериалов и финансировании.

В вопросе инвестирования граждан в новостройки законодательные инициативы периодически пытаются тем или иным способом защитить российских жителей. Тем не менее, позиция государства определена четко: покупатель самостоятельно оценивает и принимает на себя риски, которые могут проявиться при строительстве жилого дома.

В условиях уже наступившего кризиса покупателю жилья в новостройке необходимо иметь хотя бы минимальные знания для оценки строящегося объекта. Однако не каждый, накопивший или взявший в ипотеку необходимую сумму денег, этими знаниями обладает. Целый раздел нашего сайта посвящен вопросу мониторинга строительства, где динамику возведения жилого дома можно увидеть в поквартальном разрезе.

Оценивать темпы строительства приходится субъективно, сравнивая скорость строительства интересующего объекта с другими объектами, лучше всего – с возводимыми застройщиками из числа лидеров строительного рынка. Важно также правильно оценивать соответствие текущей стадии строительства относительно конечных сроков сдачи, чтобы спрогнозировать, успеют ли достроить, как обещали.

Сравнительный метод может давать неплохие результаты, когда рынок активен. Ориентируясь на средние темпы строительства, инвестор может предположить, будет ли своевременной сдача новостройки, выбранной для инвестиций. Замедление экономического роста в стране накладывает свой отпечаток на перспективы первичного рынка. Как в таком случае определить, сможет ли компания уложиться в заявленные сроки?

"За месяц можно построить три этажа панельного дома или только один – кирпичного"

Наверняка, вы слышали и читали различные фразы о примерных сроках строительства жилых домов. Как правило, в подобных примерах обоснование необходимого времени зависит от технологии строительства объекта: панель, монолит или кирпич.

Но новостройка может быть как одноподъездной "свечкой", так и зданием, состоящим, к примеру, из 12 секций. Да и подъезды бывают разные: где-то квартиры равномерно обрамляют лестничную клетку по типу квадрата, в другой новостройке площадка секции разветвляется в разные стороны, образуя вытянутый прямоугольник с рядами квартир по левую и правую стороны. Логично ли рассуждать о темпах строительства вне зависимости от этих характеристик? Очевидно, что нет.

Планировка 1-подъездной новостройки по ул.Кавалерийская, 3/2, жилой дом TIME, Первый Строительный Фонд

Планировка 1-подъездной новостройки по ул.Первомайская, 16/1, микрорайон "Весенний", Первый Строительный Фонд

Как рассчитать сроки строительства

Объективные нормативы, по которым должен строиться жилой объект, существуют. При определении продолжительности строительства учитываются такие параметры, как площадь жилого дома, технология строительства и природно-климатические факторы, влияющие на условия труда и производство строительно-монтажных работ.
Общие нормативы могут служить лишь ориентиром, поскольку в каждом конкретном случае сроки строительства зависят от особенностей местности, использования различных типов фундамента, объекты отличаются друг от друга конфигурацией, имеют или не имеют встроенные и пристроенные нежилые помещения, подземную часть и т.д.

Чтобы определить предельные сроки строительства выбранной новостройки, придется заглянуть в проектную декларацию и уточнить общую площадь строительного объекта. Определить "на глаз", сколько квадратных метров в той или иной новостройке, может только специалист — чем больше этажей и секций в новостройке, тем шире может быть разброс в значениях общей площади строительного объекта.

Строительные нормы предусматривают технологические перерывы, учитывающие сезонность, при производстве некоторых видов работ (время на вмерзание свай, перерывы при зимней кладке, отогрев помещений и т.д.). Поэтому при определении продолжительности строительства объектов в различных природно-климатических районах страны применяются специальные коэффициенты.

Читайте также:  Если два учредителя кто является заявителем

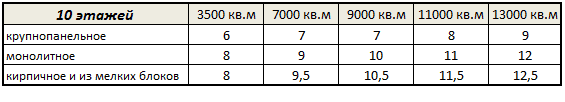

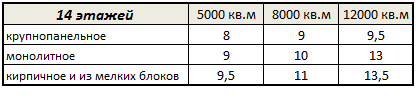

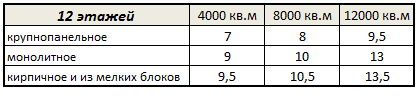

Предельные сроки строительства жилых домов в России

В таблице приведены нормативы, применяемые для расчета сроков в жилищном строительстве, в зависимости от площади новостройки и технологии строительства*. Сроки строительства указаны в месяцах. Для расчета времени строительства жилого дома в Новосибирской области общие показатели должны быть умножены на коэффициент 1,2.

* Нормы продолжительности строительства объектов предполагают выполнение строительно-монтажных работ основными строительными машинами в две смены, а остальных работ – в среднем в 1,5 смены. Нормами учтено строительство зданий на ленточных фундаментах и с техническим подпольем. Продолжительность строительства зданий на свайных фундаментах увеличивается из расчета 10 рабочих дней на каждые 100 свай. Нормы разработаны для зданий, не имеющих встроенных и пристроенных нежилых помещений, при условии двухсменной работы одного монтажного крана для здания до четырех секций и двух монтажных кранов для здания свыше четырех секций. Продолжительность строительства здания сложной конфигурации в случаях, требующих дополнительной установки башенного крана, увеличивается на 15 рабочих дней. При сдаче новостройки "под ключ", требуется дополнительное время на проведение внутренней отделки.

Инвестиции на начальной стадии строительства всегда считались высокорискованными. Желание сэкономить или подзаработать на вложениях в котлован на площадках малоизвестных застройщиков сродни игре в рулетку: в нынешний экономически сложный период никто не поручится, что стройка будет доведена до конца, а не будет заморожена на каком-либо этапе на долгое время. Информация о сроках, требуемых для строительства жилых домов, поможет инвестору не упустить момент, когда "что-то пойдет не так", и решить, нужно ли что-то предпринять.

© Текст, иллюстрации, фото: www.n-s-k.net. При перепечатке и использовании материалов ссылка на источник обязательна.


Ошибочно полагать, что довести до ума полуфабрикат из голых стен и окон, можно быстро и недорого, а еще лучше своими руками и «бесплатно». Отделка от застройщика часто обходится дешевле, чем самостоятельный ремонт. Так ли уж плох ремонт от застройщика? Посмотрим, что предлагает новосибирский рынок новостроек, сдающихся под ключ.

Недавно сданные новостройки или жилые дома, построенные несколько лет назад, особенно востребованы покупателями. Здание, введенное в эксплуатацию, еще долгое время называют новостройкой: свежие коммуникации, современные материалы, чистые подъезды, облагороженные придомовые территории. За пару лет дом успешно преодолевает период усадки, большинство соседей успевают сделать ремонт, поэтому основные проблемы, с которыми сталкиваются, новоселы, уже позади — можно смело покупать новую квартиру. Справочный перечень недавних строек для покупателей готового жилья в новых домах.

Жилым комплексом в нашем городе может называться и микрорайон из 30-50 домов, и группа объектов из 3-5 домов, и только один жилой дом. Почему так получилось и как это правильно использовать. Что, где строят или построили, сколько домов в составе, подробные данные о комплексах, ценах, сроках сдачи домов и фотографиями со стройки, есть ли в домах ЖК просторные квартиры или площади отличаются крайним минимализмом — на большинство важных вопросов, актуальных жилых комплексов, мы постарались найти ответы.

Как устроен рынок недвижимости: жилье выбывает с рынка, только если его приобретает конечный покупатель. Если недвижимость покупается в инвестиционных целях, она рано или поздно поступит на рынок вновь, конкурируя с другими квартирами. Часть недвижимости на рынке не находит своего покупателя. Непроданным остается жилье с сильно устаревшими или неудовлетворительными потребительскими характеристиками, а также квартиры с завышенными ценами.

Как определить надежность застройщика и сделать прогноз относительно перспектив своевременной сдачи жилого дома? Начните с проектной декларации. Проектная декларация должна состоять, как минимум, из двух частей: Информация о застройщике и Информация о проекте (объекте) строительства.

Жилищно-строительные кооперативы до сих пор остаются за рамками правового регулирования в вопросе дополнительной защиты дольщиков, что в дальнейшем может спровоцировать увеличение числа обманутых пайщиков-инвесторов.

С дохода, полученного от сдачи жилья в наем, нужно уплатить налог в размере 13%. Гражданин также вправе зарегистрироваться в качестве индивидуального предпринимателя, указав основным видом деятельность, связанную со сдачей жилья в аренду, или купить патент на аренду квартиры. Что ждет собственника, не желающего делиться с государством частью дохода, полученного от сдачи квартиры в аренду.


Стараниями маркетологов, мы знаем, какие батарейки работают дольше, почему в доме чисто в два раза быстрей и какой корм купила бы наша киска. Все чаще обязательным атрибутом продвижения недвижимости становится рекламный слоган или лозунг — небольшая фраза о преимуществах покупки квартир в строящемся доме. Какие фразы сопровождают рекламу новосибирских новостроек — разбираемся.


Реклама строительных объектов обрастает штампами — стандартными фразами, встречающимися в большинстве рекламных объявлений и статей о новостройках. Рекламное пространство заполонили "уникальные" объекты, "продуманные до мелочей" планировки и "эксклюзивные ландшафтные дизайны" — подборка наиболее популярных шаблонных фраз, используемых в формулировках.

Размещая объявление в интернете или печатных средствах массовой информации, агентство недвижимости или частное лицо распространяет рекламу. Попытаемся обобщить правила рекламирования недвижимости и перечислим типичные ошибки, нарушающие российское рекламное законодательство.

Как определить надежность застройщика и сделать прогноз своевременной сдачи жилого дома? Начните с проектной декларации

Максимальные (предельные) сроки строительства многоквартирных жилых домов в России

Законы о защите дольщиков не распространяются на членов жилищно-строительных кооперативов

Восемь критериев, по которым дольщиков можно будет причислить к категории пострадавших от действий недобросовестных застройщиков

При сдаче внаем объектов недвижимости можно заплатить налоги на основе патента

Что выгоднее: сдавать жилье внаем или продать квартиру и положить деньги на банковский вклад — посчитаем

Советы, помогающие сделать эффективным объявление в интернете

Перечень нарушений рекламного законодательства, встречающихся при продаже недвижимости

Портрет средне-статистической новостройки в Новосибирске: стандартные фразы, стереотипные формулировки

Ссылка на основную публикацию
Жилищный кодекс перевод жилого помещения в нежилое
Полный текст ст. 23 ЖК РФ с комментариями. Новая действующая редакция с дополнениями на 2019 год. Консультации юристов по статье...
Если сокращают что должны выплатить
Меня как юриста, занимающегося трудовыми вопросами, всегда изумляло, насколько наши люди не интересуются своим будущим и защитой своих прав. Многие...
Если сотрудник не использовал ежегодный оплачиваемый отпуск
Эксперты службы Правового консалтинга ГАРАНТ рассмотрели вопрос о том, сгорают ли ежегодные оплачиваемые отпуска и чем грозит компании непредоставление работнику...
Жилищный кодекс рф 2018 капитальный ремонт
Статья 170. Фонд капитального ремонта и способы формирования данного фонда ГАРАНТ: См. Энциклопедии, позиции высших судов и другие комментарии к...
Adblock detector
